Construction d’une maison d’ambiance Marais salant à Guérande d’une surface habitable de 165 m2 avec un garage non attenant de 25 m2. La maison se compose de trois chambres, deux salles de bains et une très belle mezzanine donnant sur un salon. La particularité de cette maison : Un bardage en châtaignier de chez Rahuel bois et un très beau lambris naturel en Cédres de l’Atlas.

Début du chantier

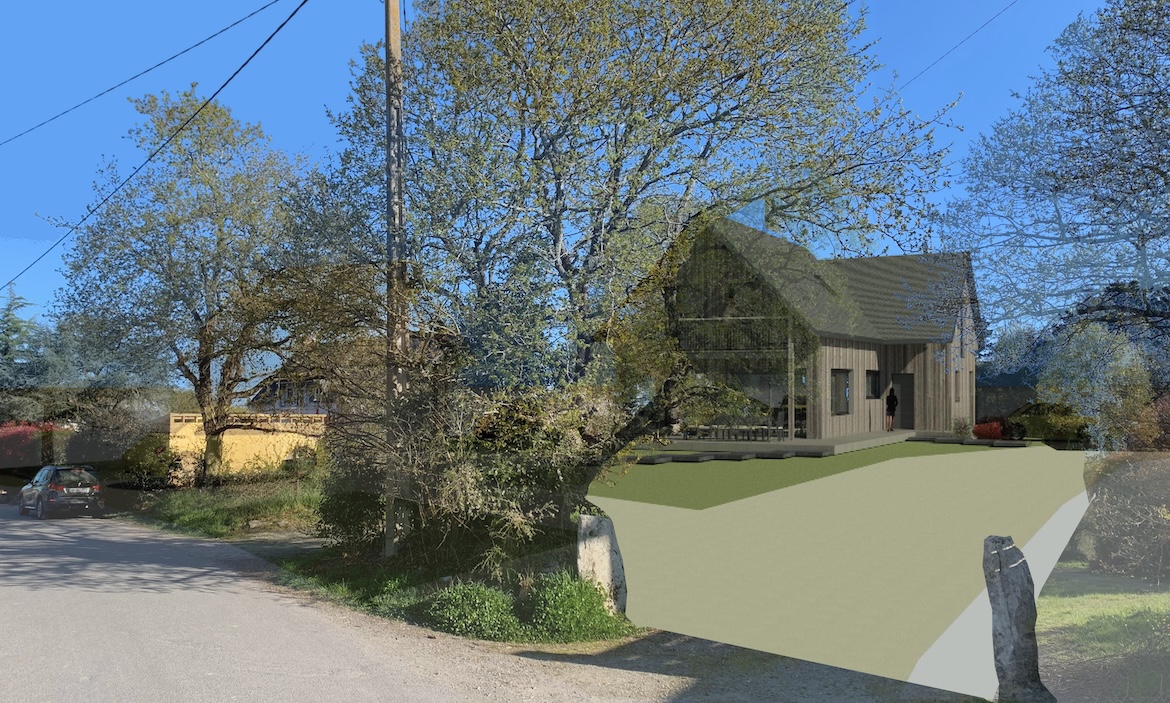

Insertion 3D du Projet

mars 2023
élévation
13 Juin
Terrassement
4 Mai
Terrassement

 Les travaux commencent pour cette maison à Ossature bois d’Architecture Marais Salant

Du 2 au 12 Mai 2022  : Le Terrassement

Du 16 au 20 Mai :  Les fouilles, et préparation des incorporations sous dalles

Du 23 au 27 Juillet :  La Dalle est coulée, et élévation du mur mitoyen du garage

Novembre 22  :  Constructions des murs en atelier et Préparation de la réception des murs ossatures bois sur la dalle brut

4 au 15 Juillet
Préparation des incorporations sous dalles
Du 15 au 30 Juillet
Préparation des incorporations sous dalles
30 mai au 3 Juin
Dalle coulée
30 mai au 3 Juin
Dalle coulée
30 mai au 3 Juin
élévation du mur
12 Décembre
Préparation de la dalle
15 Décembre
Pose des murs ossature bois
15 Décembre
Pose des murs ossature bois
15 Décembre
Pose des murs ossature bois
21 Décembre
Pose des caissons de toitures
21 Décembre
Pose des caissons de toitures
21 Décembre
Pose des caissons de toitures
21 Décembre
Pose des caissons de toitures
21 Décembre
Pose des caissons de toitures

Le 15 Décembre : Pose des murs ossature bois et de la charpente

Le 21 Décembre : Pose des caissons de toitures

Le 3 Janvier 2023 : Finalisation de la pose des caissons de toiture et pose des charpentes apparentes

Du 3 au 27 Février  : Mis en place de la couverture

3 Janvier 2023
Finalisation de la pose des caissons
3 Janvier 2023
Finalisation de la pose des caissons
3 Janvier 2023
Pose des charpentes apparentes
3 au 27 Février
Mis en place de la couverture
3 au 27 Février
Mis en place de la couverture
3 au 27 Février
Mis en place de la couverture
3 au 27 Février
Mis en place de la couverture
3 au 27 Février
Mis en place de la couverture

5 au 20 Mars
Pose des Menuiseries extérieures
5 au 20 Mars
Pose des Menuiseries extérieures
5 au 20 Mars
Pose des Menuiseries extérieures
5 au 20 Mars
Pose des Menuiseries extérieures
5 au 20 Mars
Pose des Menuiseries extérieures
5 au 20 Mars
Pose des Menuiseries extérieures
11 au 24 Avril
Incorporations électrique et plomberie

Du 5 au 20 Mars : Pose des Menuiseries extérieures

Du 11 au 24 Avril : Pose des incorporations électrique et de la plomberie

Du 20 au 27 Mai : Pose du BA 13 et lambourdage pour pose du lambris

Du 24 Mai : Préparation de l’isolant au sol et pose du chauffage au sol

À partir du 15 mai : Pose du bardage extérieure

20 au 27 Mai
Pose du BA 13 et lambourdage
20 au 27 Mai
Pose du BA 13 et lambourdage
20 au 27 Mai
Pose du BA 13 et lambourdage
24 Mai
Préparation de l'isolant au sol
24 Mai
Pose du chauffage au sol
24 Mai
Pose du chauffage au sol

À partir du 15 mai
Pose du bardage extérieure
À partir du 15 mai
Pose du bardage extérieure
À partir du 15 mai
Pose du bardage extérieure
À partir du 15 mai
Pose du bardage extérieure

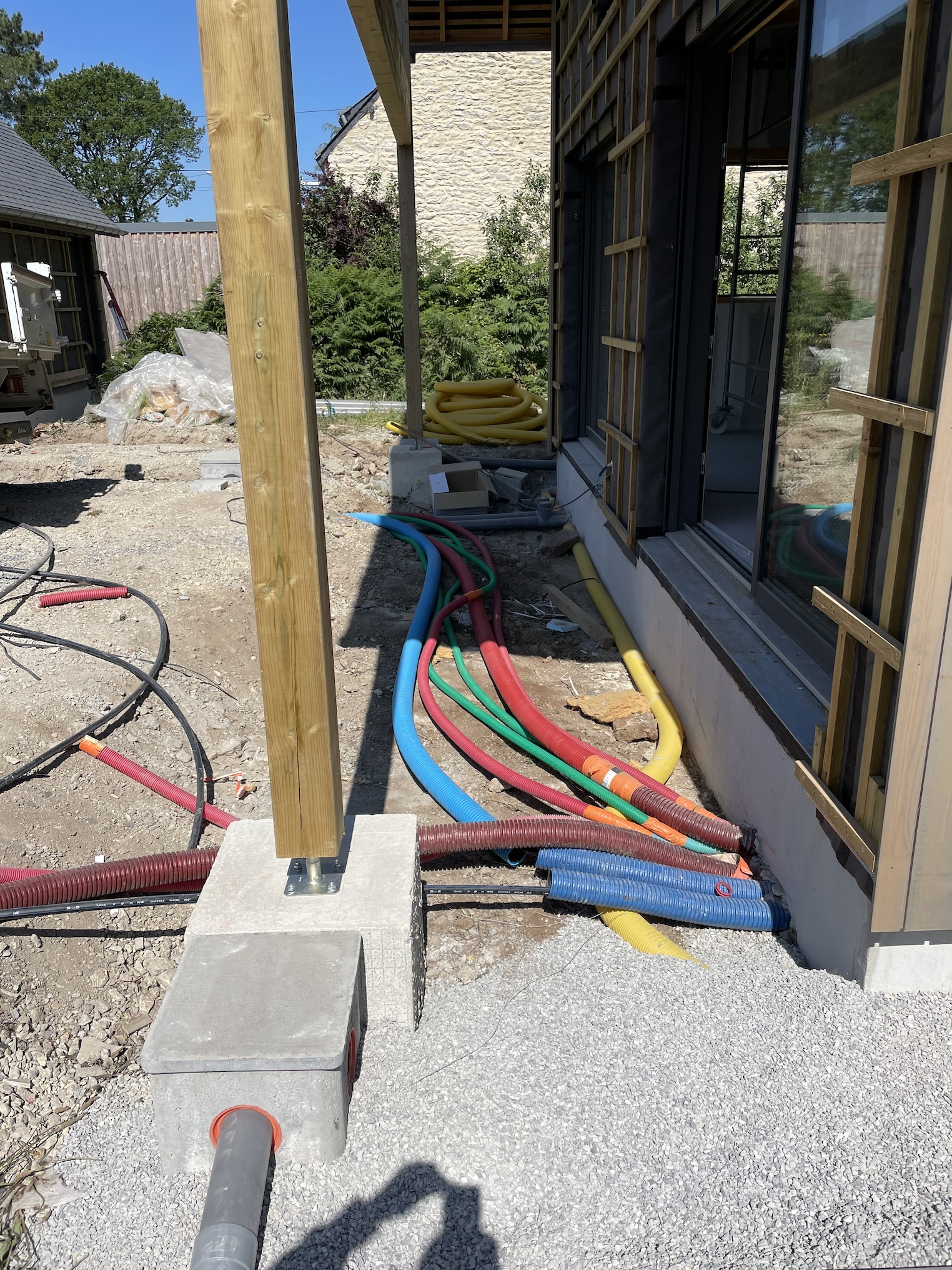

A partir du 5
Pose des réseaux extérieures
A partir du 5
Pose des réseaux extérieures
A partie du 5
Pose des réseaux extérieures
A partie du 5

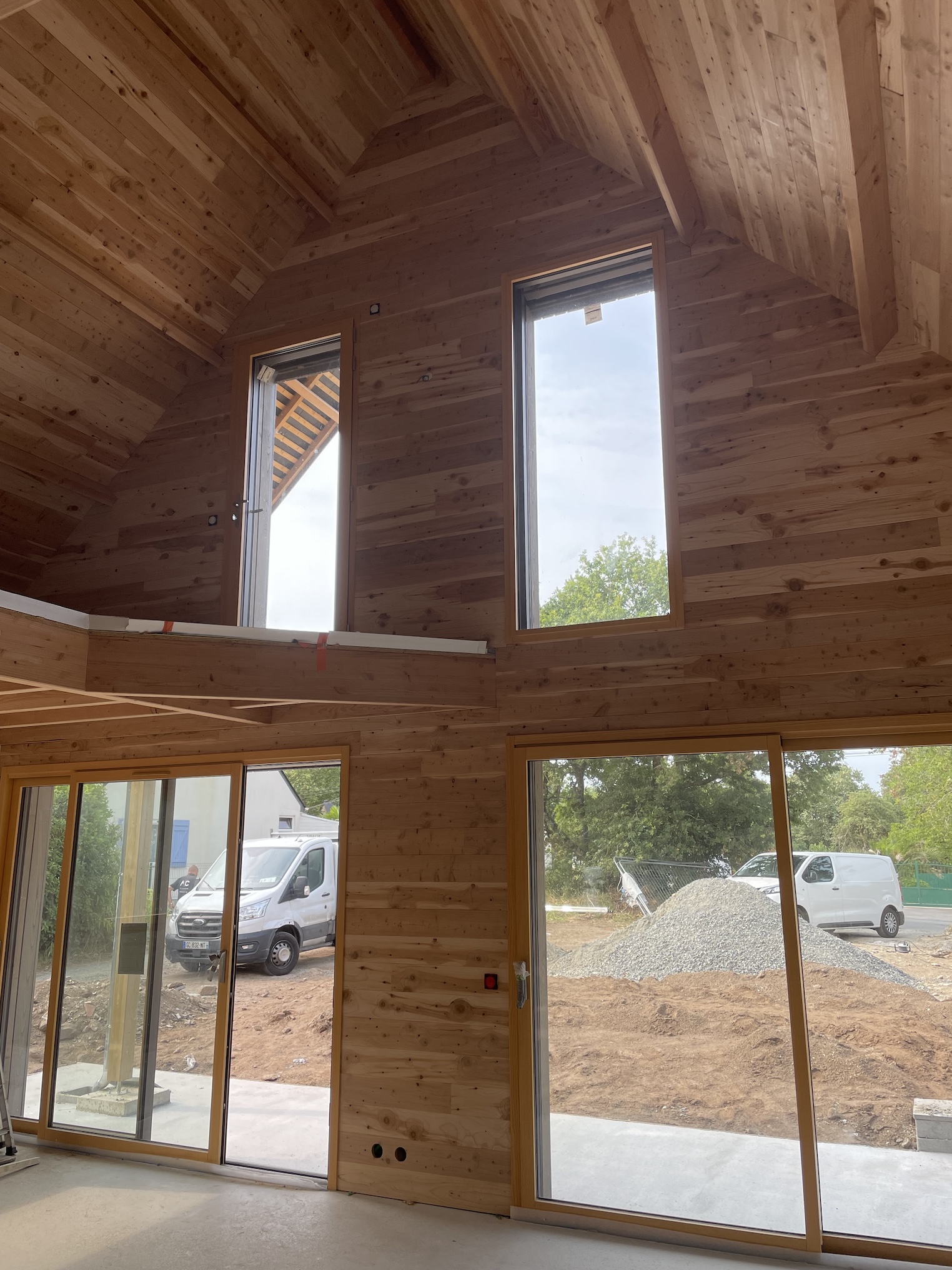

Pose du Lambris
A partir du 5
Pose du lambris

Du 5 au 27 Juin : Fin de la pose du bardage extérieur

   Du 5 au 27 Juin : Mise en place des réseaux extérieures et de la cuve de rétention des eaux pluviales.

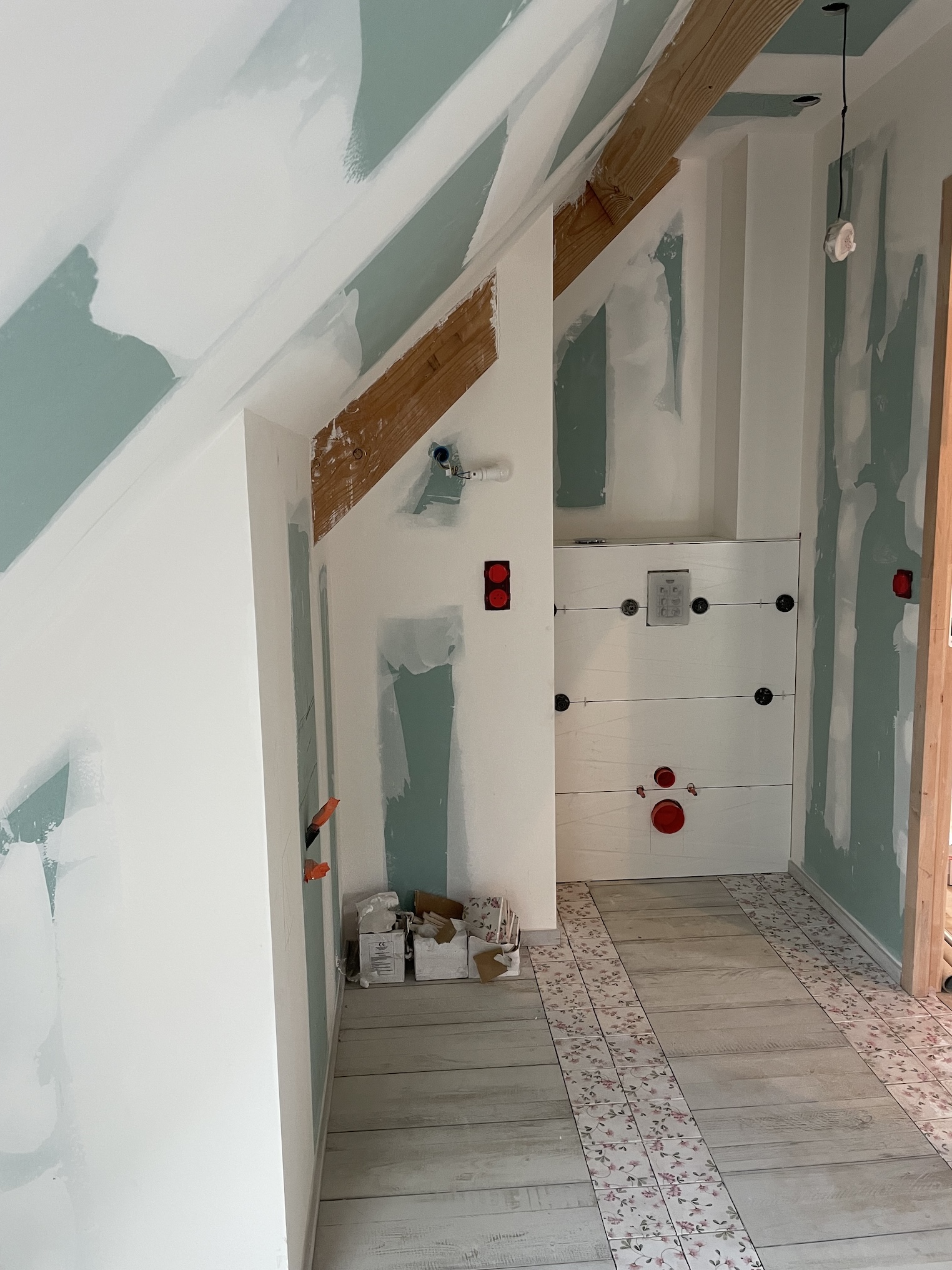

Du 12 au 30 Juin  : Pose du lambris en Cédres, pose des appareillages électriques et sanitaire.

Du 6 au 27 Juillet : Pose des appareillages sanitaires et électriques

   Du 12 au 27 Juillet : Les peintures et les finitions de faïences.

Du 20 au 30 Juillet  : Pose de l’escalier, parquet.

Réception le 30 Août

A partir du 6
Pose des appareillages
A partir du 6

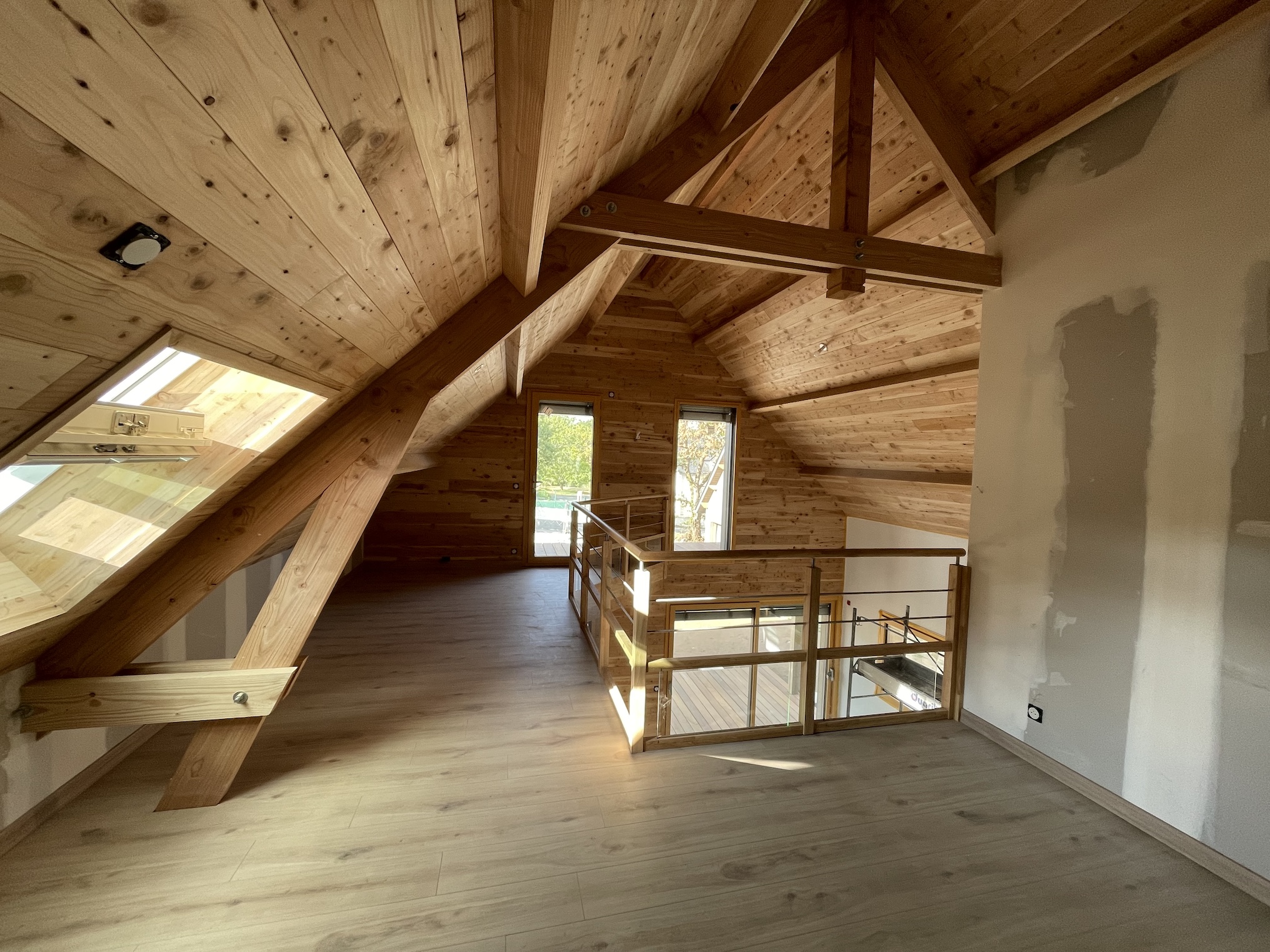

Pose du Parquet
A partir du 12
Pose du parquet
A partir du 20

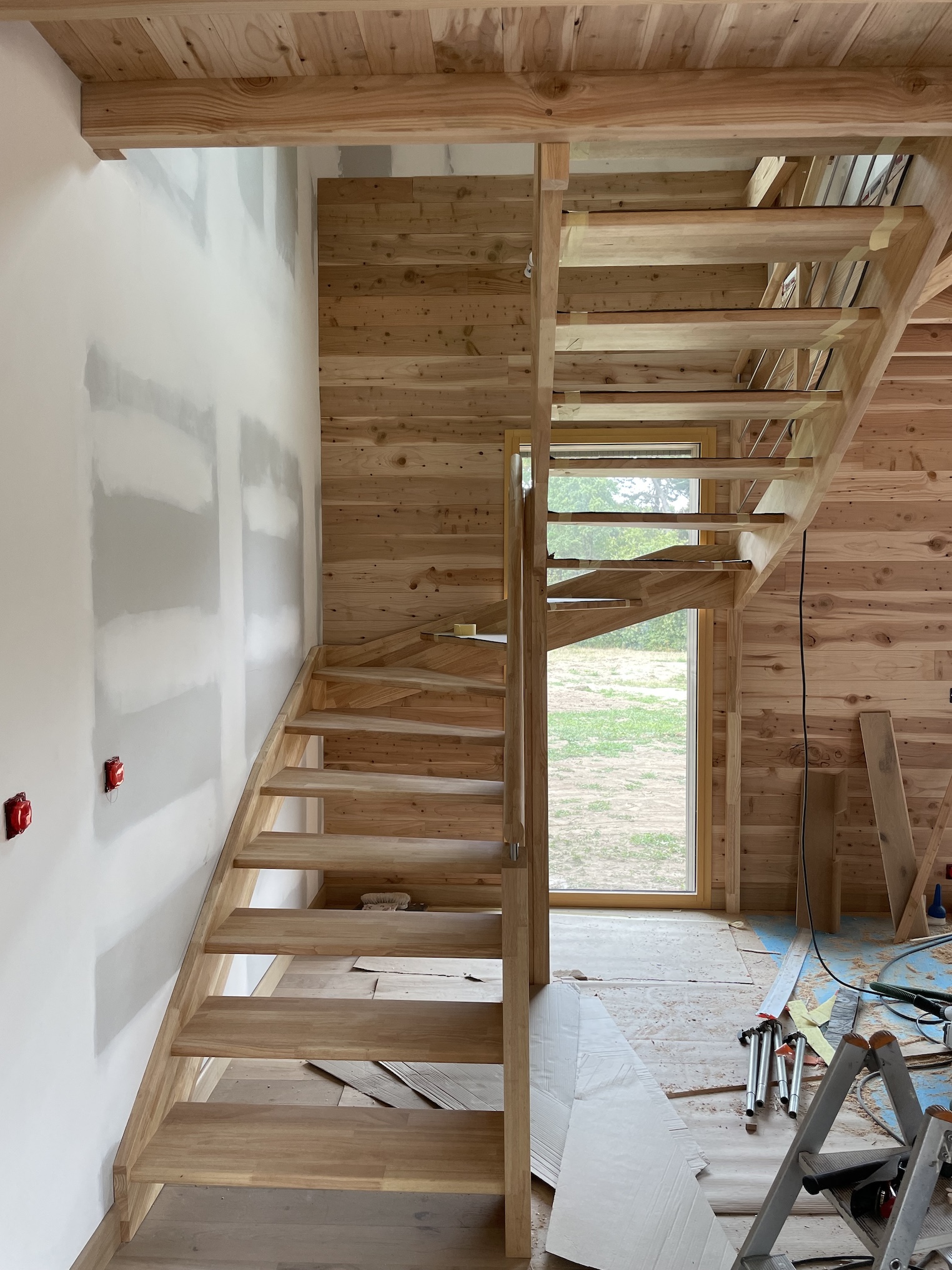

Pose de l'escalier
A partir du 20
Pose du garde corps de l'étage
A partir du 20
Pose du garde corps de l'étage
A partir du 20

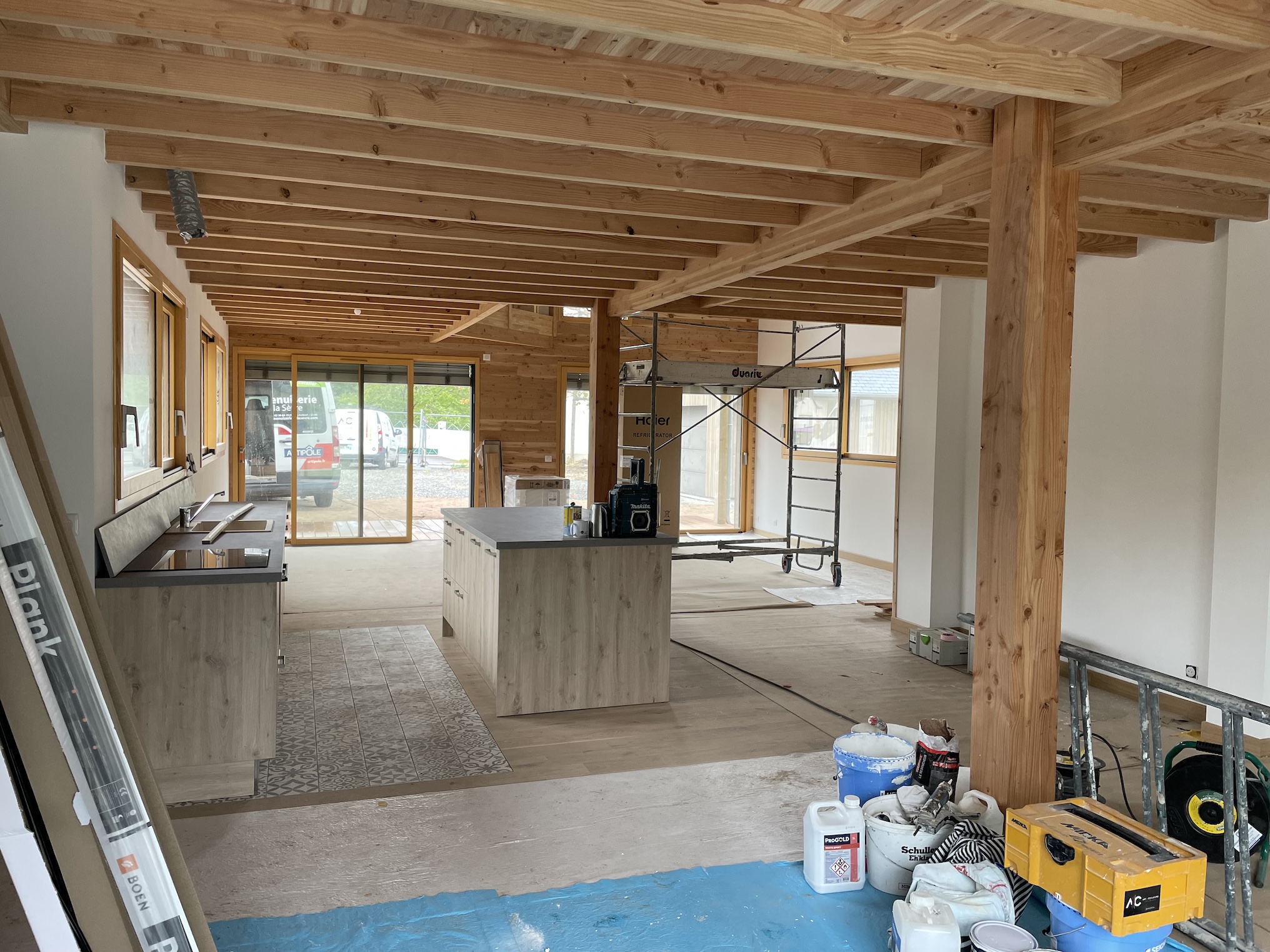

Les peinture et la cuisine

Réception de la maison début Octobre 2023

Quelques photos à venir au printemps 2024

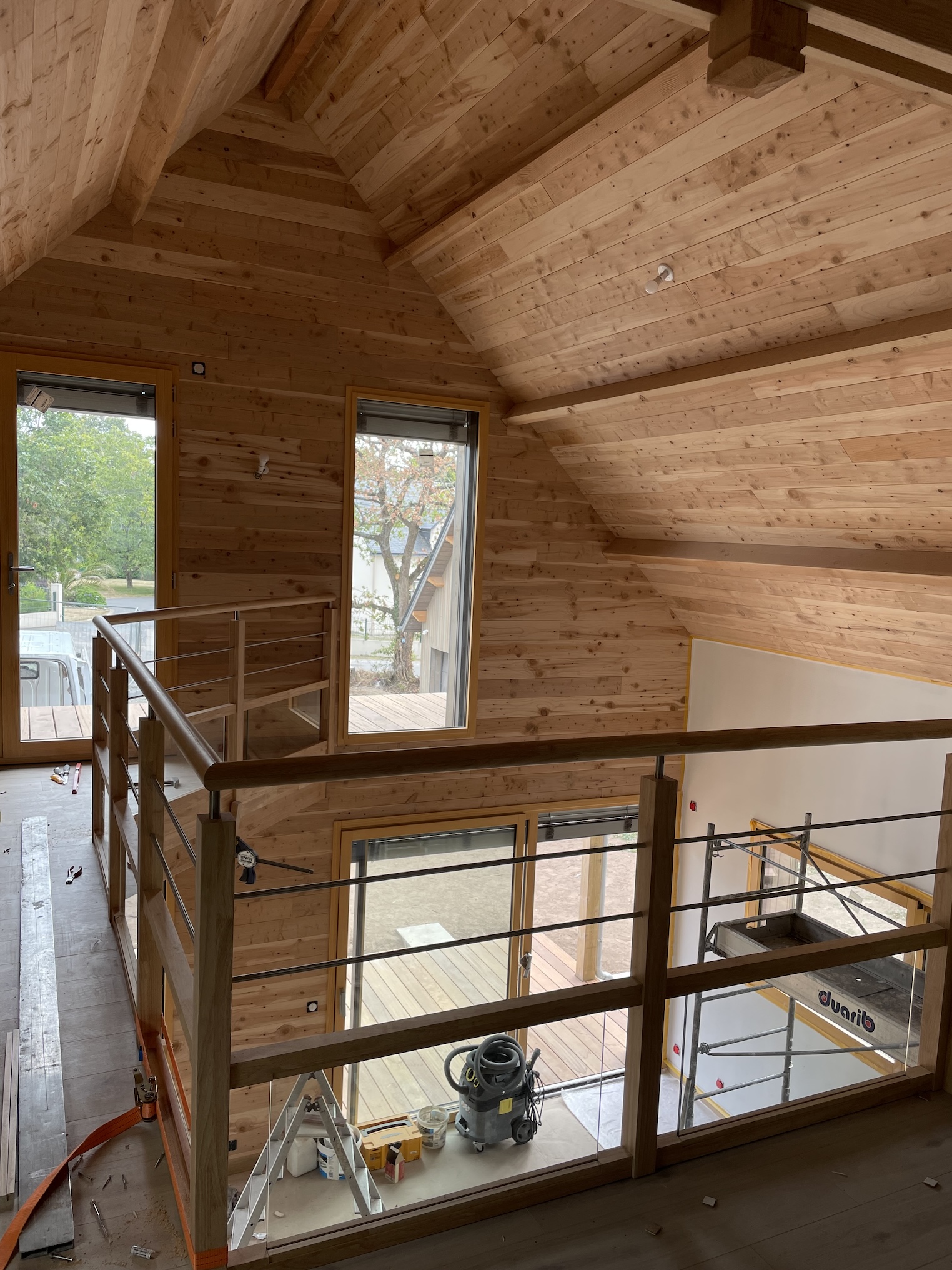

Décembre 2023

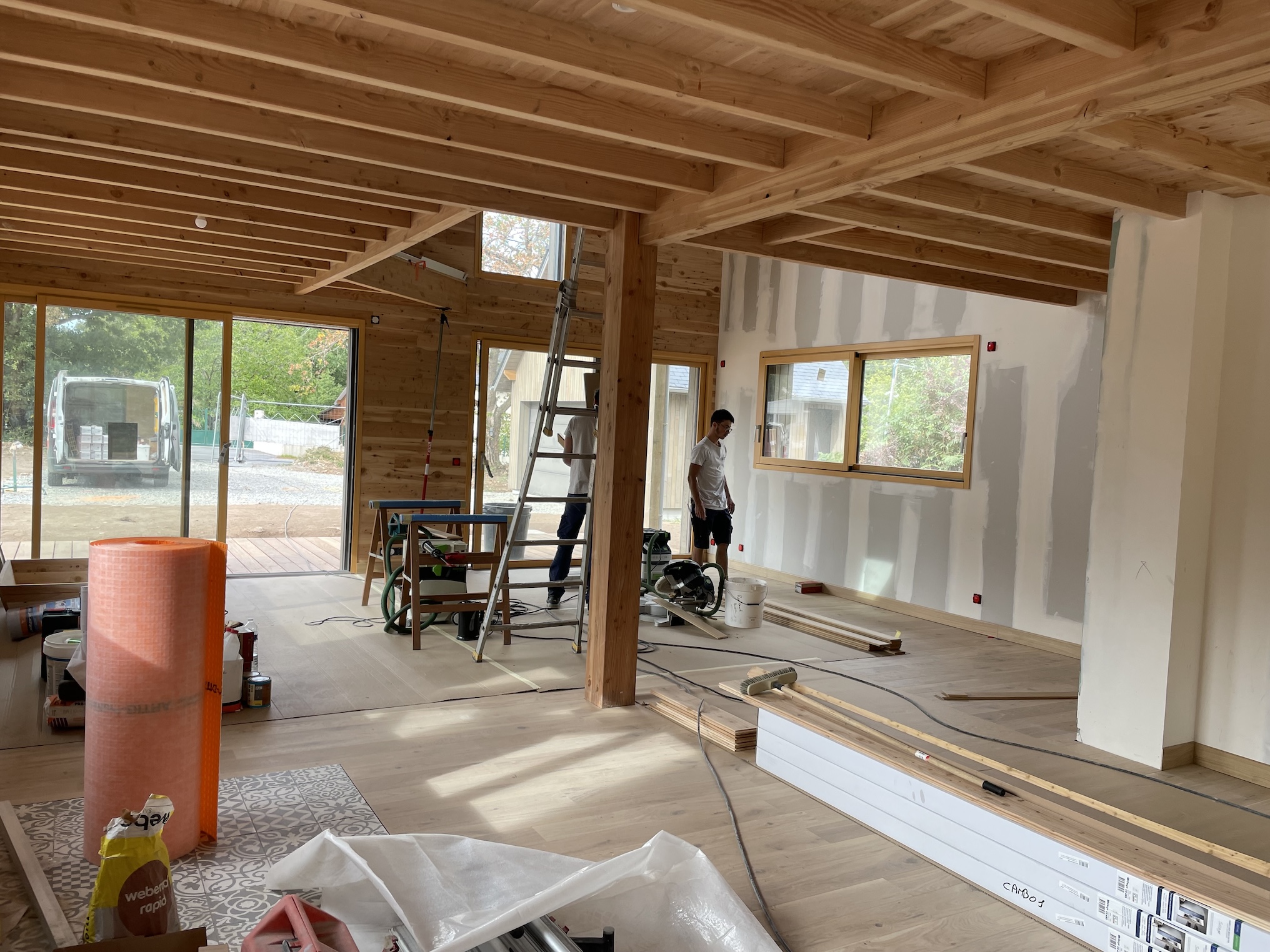

Décembre 2023
Décembre 2023
Décembre 2023
